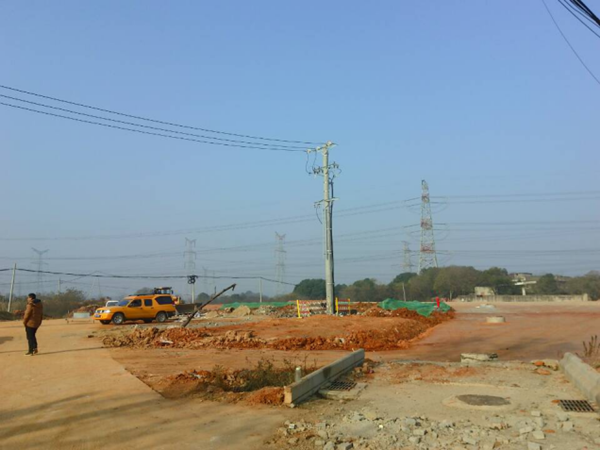

由我司负责投资建设的檀军公路道路扩宽工程在通顺河大道交汇道口施工范围存在10KV、0.4KV电力架空线路,线路长度约300米,影响檀军公路道路扩宽施工。为扫除檀军公路与通顺河大道交汇道口处建设障碍,规划发展部负责组织,实施电力杆线迁改。主要包括:拆除10KV电力架空线路300米,安装户外励磁开关一台,敷设电缆120米,新建10KV架空杆线100米,以确保檀军公路扩宽建设顺利推进。
前期积极开展了该迁改工程的报装、现场勘查、方案设计、施工图纸设计等工作,并及时完成,现场施工作业段面具备进场施工条件时,立即协调组织电气施工单位于12月3日进场施工。在与供电公司的大力沟通协调下,供电公司最终安排停电计划。目前,道口施工范围内10KV、0.4KV架空杆线已经全部迁改完成并送电。
