由我司负责代建的三环线孟家铺立交在A、D、E匝道施工范围内各有一处10KV电力架空线路,线路长度约400米,严重影响匝道墩柱的基础施工。公司负责组织了三环线孟家铺10KV电力迁改工程,实施孟家铺立交匝道范围内的电力杆线迁改:拆除10KV电力架空线路400米,新建穿轻轨电力管道70米,敷设电缆120米,新建10KV架空杆线400米。

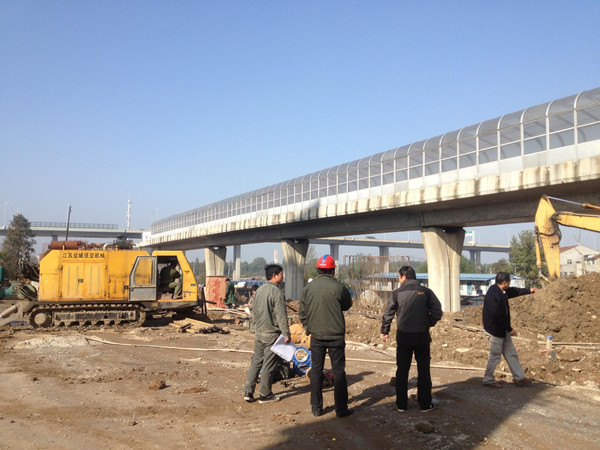

为配合三环线孟家铺立交建设顺利推进,公司前期积极开展该迁改工程的报装、现场勘查、方案设计、施工图纸设计等工作,待现场施工作业段面具备进场施工条件时,立即协调土建及电气施工单位分别于11月10日、13日进场施工。
目前该迁改工程土建部分已完成,电气工程部分正在抓紧实施。在与供电公司的协调下,11月23日-26日供电公司将安排停电计划,届时孟家铺立交A、D、E匝道内10KV电力杆线迁改可全部完成。
