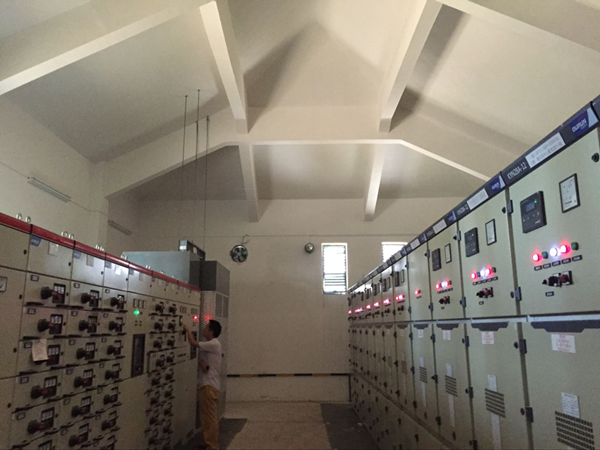

7月21日清晨,车都建投公司、武汉供电公司、华源集团等单位负责实施东本双限房二期专用供电工程的相关人员齐聚现场,配电室内电气设施及室外10kV进线电缆安装、电气检测、计量表安装等全部实施完毕,相关人员正在进行送电前最后的安全设施电气检测。一切准备完毕,供电公司调度室下达送电通知,电气安装人员立即将进线接入国家电网电源点,经检测无误后,配电室内启动变压器通电,该工程正式完工送电。 根据东本双限房主体工程进度,该供电工程计划于2016年8月完工送电以确保东本双限房二期电梯、通风等设施用电调试及运行。工程供电总容量为3200KVA,新装KYN280-12型高压开关柜18台,GCS型低压开关柜27台,SCB10-800/10型干式变压器4台,新敷设电缆总长约1600米,新建电力管群总长约300米等等。 在公司领导的大力支持及各职能部门配合下,规划发展部经多方协调供电公司各部门并采取积极措施,加紧组织,安全实施,于2016年7月21日提前通过供电验收,圆满完工送电,为东本双限房二期用电设施调试及运行提供有力保障。
