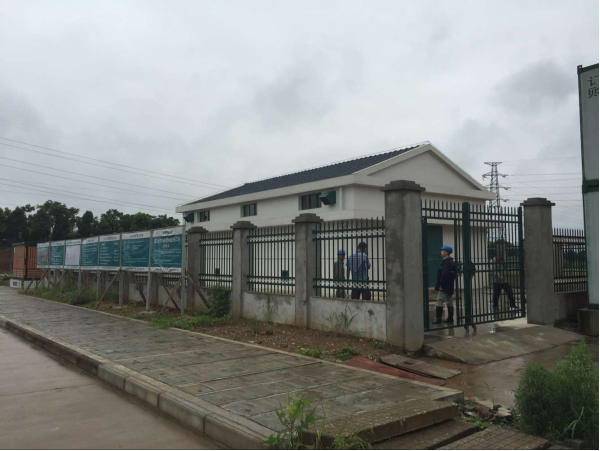

为满足全力南片区建设项目持续增加的用电需求,以解决入区企业后顾之忧。根据管委会工作安排,要求全力开闭所于2016年三季度前完工送电。 全力开闭所位于全力南路与全力四路交界处,开闭所总容量为40000KVA,主要建设内容包括开闭所房屋土建、电气设备购置安装、10KV进线电缆购置并敷设等,线路总长约2km。在有关部门大力支持下,规划发展部经多方协调管委会有关部门、供电公司各职能部门并采取积极措施,加紧组织,安全保质,于2016年7月15日提前完成土建并验收通过,为入区企业用电提供有力保障。
