东风大道110KV高压线迁四环线和京珠高速两个节点顺利打通京珠武汉西出口匝道封闭手续获批
时间:2015-08-17 来源:规划发展部

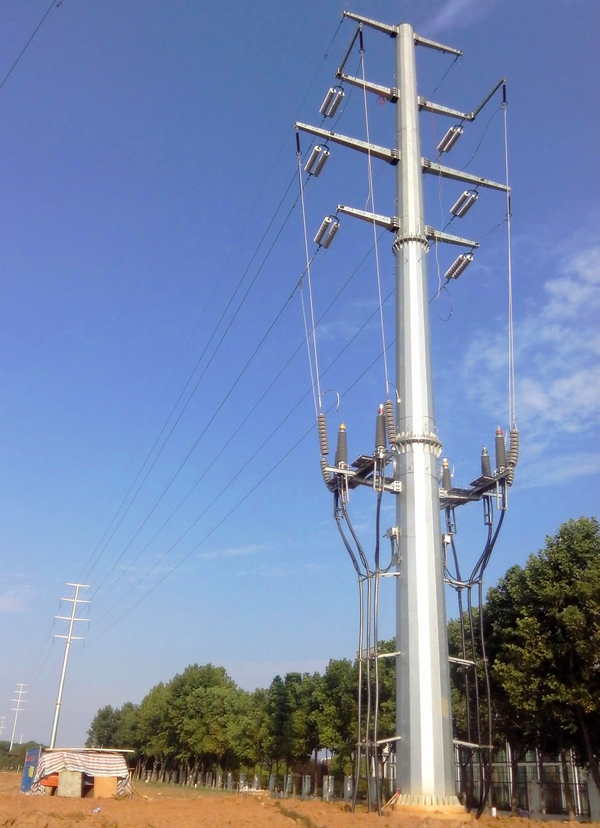

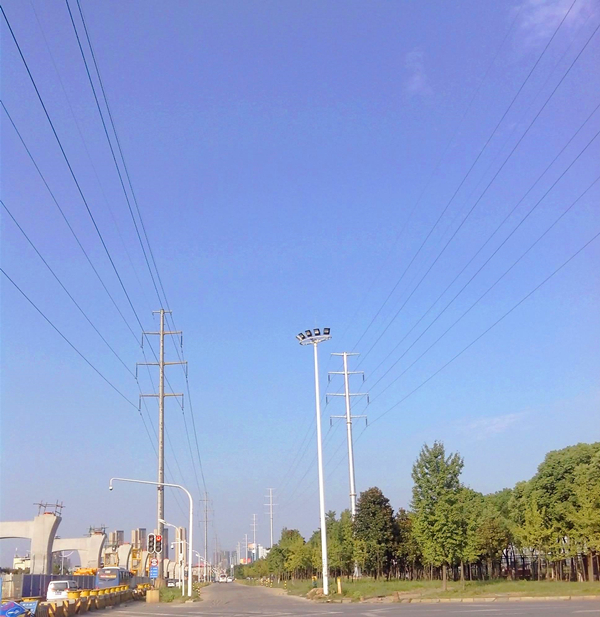

  东风大道110KV高压线迁(四环线——京珠高速)改工程线路长、时间紧、任务重、难度大。施工过程中在四环线段、跨京珠武汉西出口匝道段再遇瓶颈。在管委会副主任、汉南区副区长常大盛同志的带领下,区重点办及我公司与武汉市交通管理委员会多次接洽沟通、商谈协调,最终达成一致意见,四环线、京珠高速管理处全力配合我公司东风大道110KV高压电力施工。此后,我公司抓紧办理京珠高速武汉西出口匝道封闭施工相关手续并获批,同时在楚天都市报刊登施工公告,计划于2015年8月15日—24日白天6:00—18:00,京珠高速(G4)武汉西收费站往汉阳、沌口方向实行封闭施工,通往该匝道的车辆改走奓山方向红绿灯调头行驶。

  四环线和京珠高速首尾两个关键节点的打通,为东风大道110KV高压杆线迁改施工提供了极为有利条件,武汉市供电公司计划于8月18日—24日完成迁改。该项电力迁改完工后将为东风大道快速化改造二期工程腾出了逾5km工作段面,为东风大道二期工程后续工程赶工及尽早通车提供有利条件。
